Для производства земляных работ по рытью котлованов и вывоза грунта мы привлекаем необходимое количество экскаваторов, фронтальных погрузчиков и самосвалов для выполнения земляных работ в оптимальные для заказчика сроки и по приемлемым ценам в г. Москва.
Работы по выемка котлована могут производится по любому удобному для Вас графику, даже круглосуточно и без выходных. Наш управленческий и инженерный персонал, поможет проконтролировать ход, качество выполнения работ.
Для разработки котлована мы можем предложить вам следующую землеройную технику:
Экскаваторы для разработки грунта:
Модель Экскав.
Масса
Объём ковша
JCB
7 т.
0.3 кбм
Hitachi 330
35 т.
2 кбм
Хитачи 200
22 т.
1.2 кбм
Разработка траншей и котлованов
Способы разработки грунта применяются в зависимости от конструкции и глубины заложения фундамента. Грунты под малозаглубленные ленточные и столбчатые фундаменты могут разрабатываться вручную, а выемка грунта под заглубленные фундаменты и фундаменты с цокольным (подвальным) этажом разрабатывается механизированным способом. Учитывая то, что ширина индивидуального дома редко превышает 12-15 м, разработку котлована можно вести экскаватором, оборудованным обратной лопатой, с емкостью ковша 0,25-0,65 м3 на гусеничном или колесном шасси или экскаватором-погрузчиком (рис. 24).

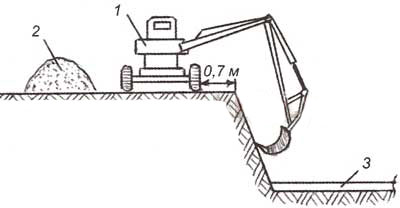

Рис. 24. Схема разработки котлована экскаватором:
1 - экскаватор; 2 - грунт для обратной засыпки; 3 - недобор грунта экскаватором 10-15 см
Недобор грунта разрабатывается вручную перед устройством фундамента. При разработке грунта в радиус действия экскаватора не должны попадать провода линии электропередач. Грунт, выбираемый из котлована (траншеи), необходимо размещать на расстоянии не менее 1 м от края разработки. Рытье котлована и траншей с вертикальными стенками без крепления можно производить только в грунтах естественной влажности и при отсутствии грунтовых вод.
Глубина выемки, м, не должна превышать:
в песчаных и гравелистых грунтах - 1;
в супесчаных - 1,25;
в глинах и суглинках - 1,5;
в особоплотных грунтах - 2,0.
Работы по сооружению фундамента в траншеях без креплений следует производить сразу же за отрывкой грунта во избежание его осыпания или сползания. Если в траншее будут находиться люди, ширина ее должна быть не менее 0,7 м с учетом креплений. Соблюдение правил производства земляных работ позволит избежать выполнения дополнительных работ из-за обрушения и сползания откосов, перебора выемки грунта и др.
Разработка котлована и траншей на глубину, превышающую пределы, указанные выше, производится с откосами или с креплением вертикальных стенок. Допустимая крутизна откосов котлованов и траншей в грунтах естественной влажности показана на рис. 25.

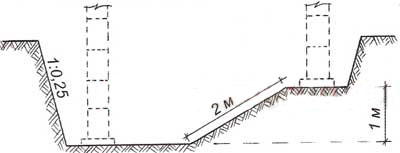

Рис. 25. Крутизна откосов котлованов и траншей в грунтах естественной влажности:
а - песчаный грунт; б - супесь; в - глины и суглинки
Минимальная ширина траншей должна удовлетворять следующим требованиям:
под ленточные фундаменты и конструкции подвального этажа - с учетом размеров конструкции, опалубки и ее крепления с добавлением 0,2-0,3 м с каждой стороны;
под трубопроводы - не менее наружного диаметра трубы с добавлением 0,5 м при укладке отдельными трубами.
При наличии в период производства работ подземных вод мокрыми следует считать грунты, расположенные выше или ниже уровня грунтовых вод на величину капиллярного поднятия :
0,3-0,5 м - для песков, от пылеватых до крупных;
1,0м - для суглинков и глин.
Разработку грунта в котлованах или траншеях при переменной глубине заложения фундаментов следует вести уступами (рис. 26).
Рис. 26. Схема котлована с переменной глубиной заложения фундамента
Отношение высоты уступа к его длине должно быть не менее: при связных грунтах - 1:2; при несвязных грунтах - 1:3. Это соотношение - упрощенный вариант, позволяющий без расчета границы сжимаемой зоны и несущей способности грунта сохранить устойчивость основания.
